В этом посте я расскажу, как самостоятельно установить станцию биологической очистки сточных вод.
Выбор места под станцию

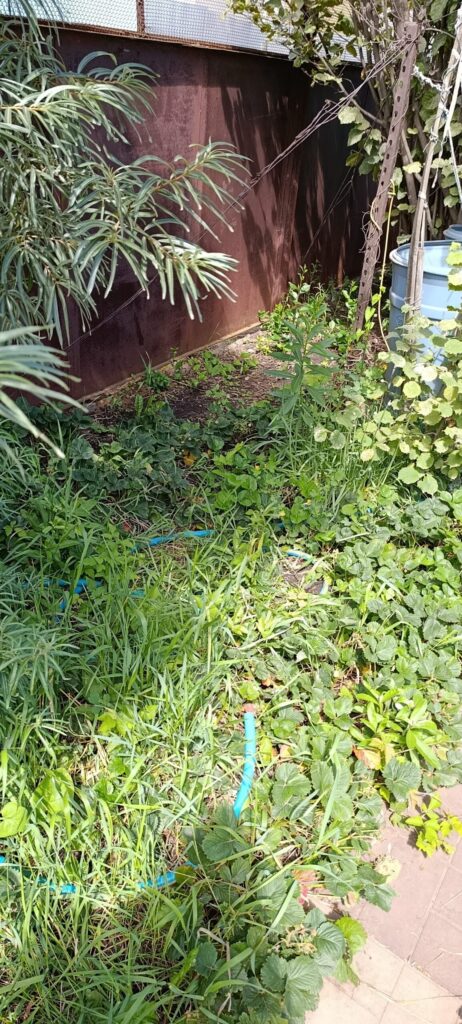

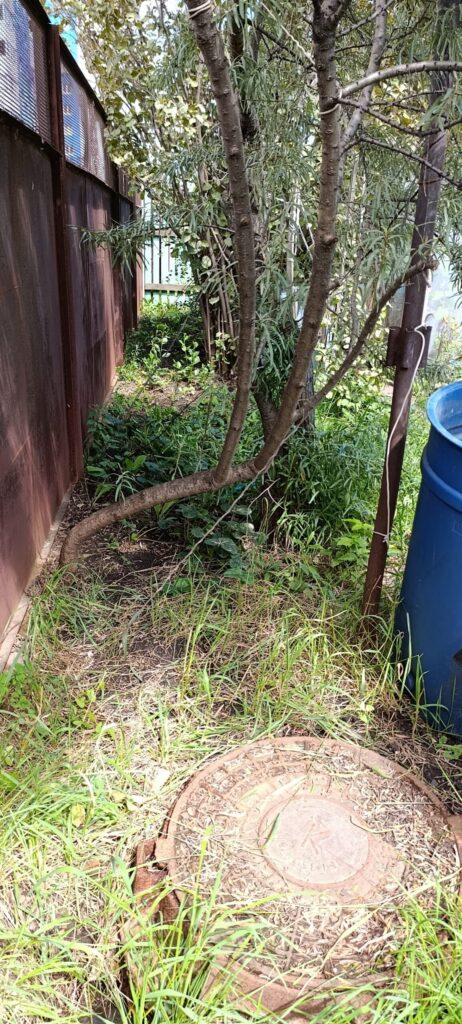

Станция будет устанавливаться возле внешнего забора, недалеко от действующего канализационного колодца. Есть условно свободное место между облепихой и орешником. В основном там растёт только клубника, серьёзные посадки отсутствуют. Клубнику я частично пересажу на другие клубничные грядки.



Но с целью точного позиционирования, необходимо предварительно принести станцию.
Транспортировка станции
Станцию необходимо переместить с передней транспортной площадки к заднему внешнему забору. Основание станции (они же грунтозацепы) представляет собой квадратную площадку 1000х1000 мм (в идеале, без учёта погрешности изготовления) со скошенными углами. Текущая конфигурация участка такая, что не на всём пути есть возможность перемещать станцию по земле без ущерба посадкам. По этой причине я использую садовую тачку с одним колесом.

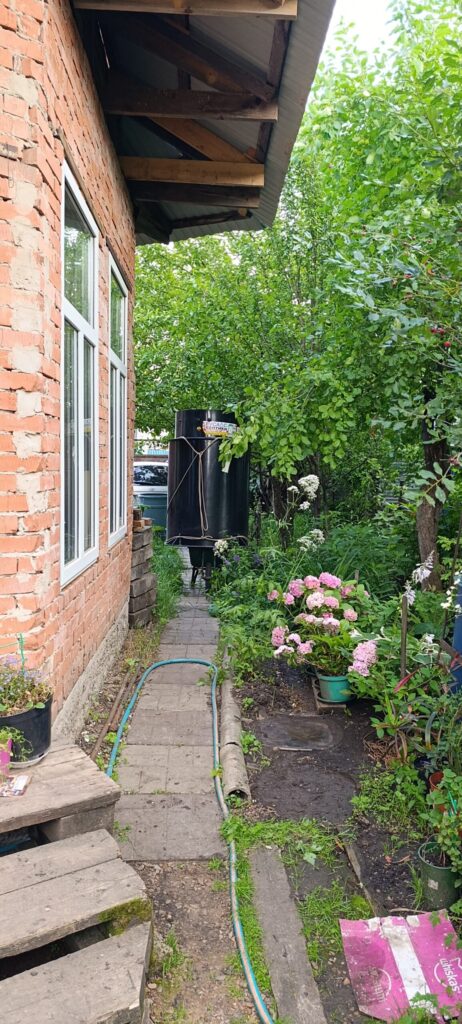

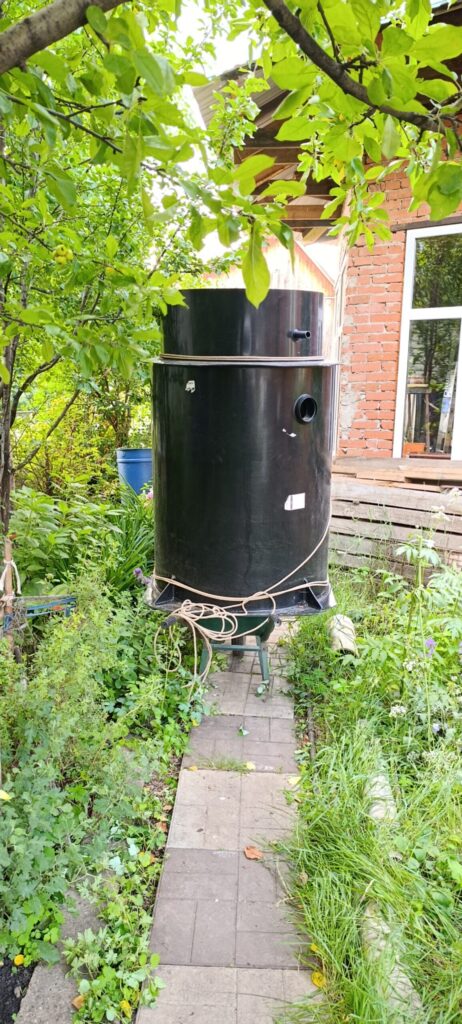

Поначалу я устанавливаю станцию вертикально и привязываю её к садовой тачке. Но центр масс конструкции оказывается слишком высоко, и через 4 метра, возле веранды, станция вместе с тачкой падают на бело-розовые цветы (с небольшим ущербом для них).

После этого я решаю установить станцию горизонтально. Таким образом удаётся довезти станцию до места установки без ущерба для посадок.

После этого перехожу к подготовке непосредственно самой площадки.
Подготовка площадки

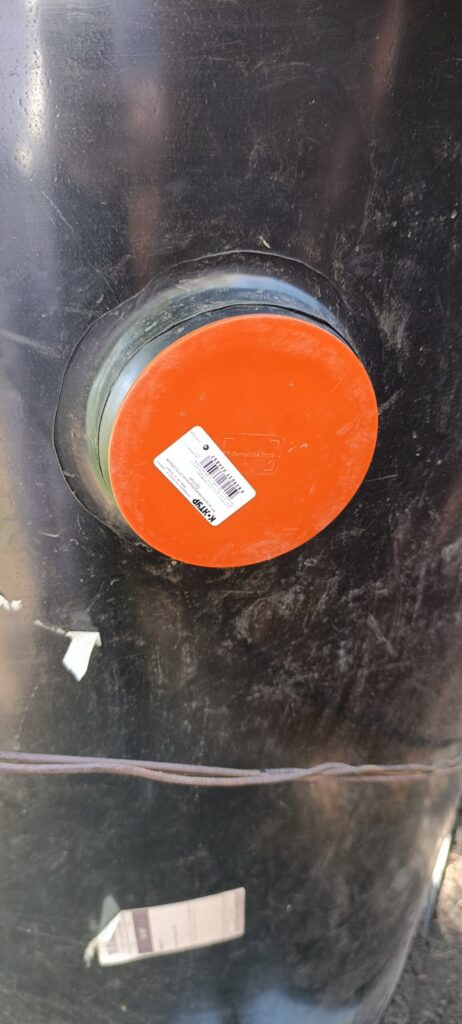

Первым делом устанавливаю заглушку Ø 110 мм на сливной патрубок станции. Станция будет работать в режиме принудительного сброса воды, поэтому сливной патрубок необходимо заглушить.

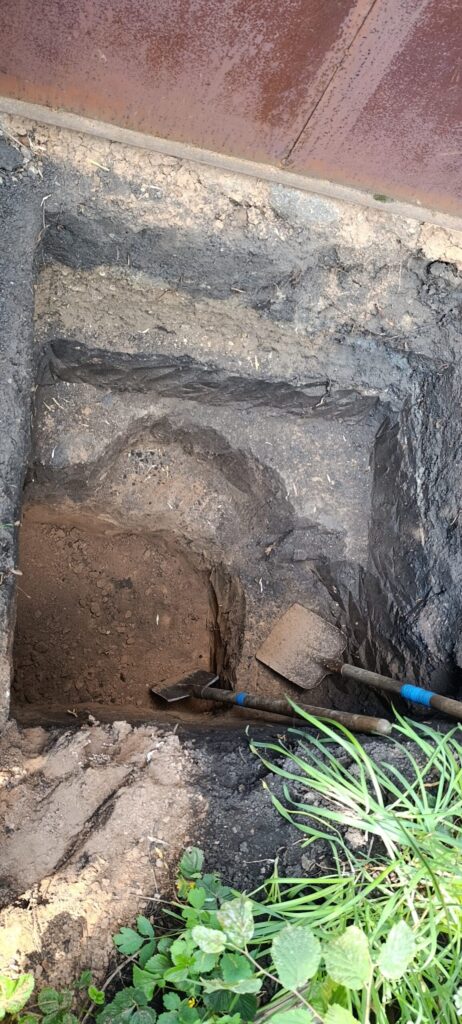

После этого примеряю станцию и копаю котлован. Выкапываю грунт слой за слоем.

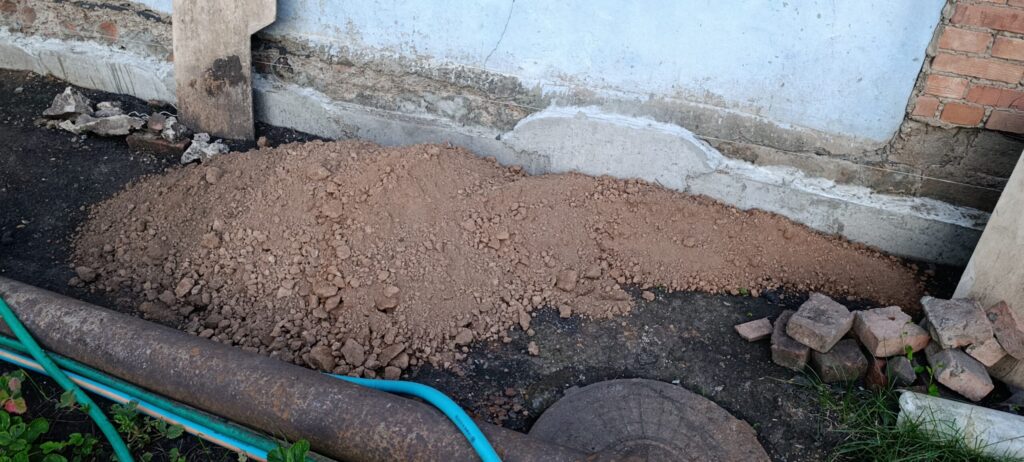

Верхний слой, чернозём, я вывожу в огород, а глину под будущие отмостки фундамента дома. О них расскажу в отдельных постах по строительству дома.

Согласно инструкции по монтажу и эксплуатации станции котлован должен быть подготовлен таким образом, чтобы от края котлована до стенки станции было расстояние 200 — 300 мм.

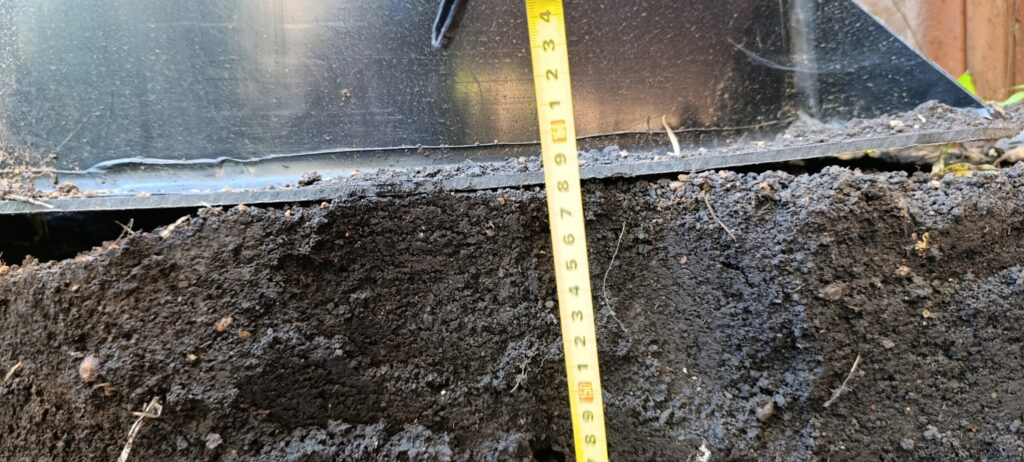

Глубина котлована должна соответствовать высоте станции с учётом песчаной подушки 100 — 150 мм. Наша станция имеет высоту 1500 мм. Поэтому нам необходим котлован глубиной чуть больше 1600 мм.

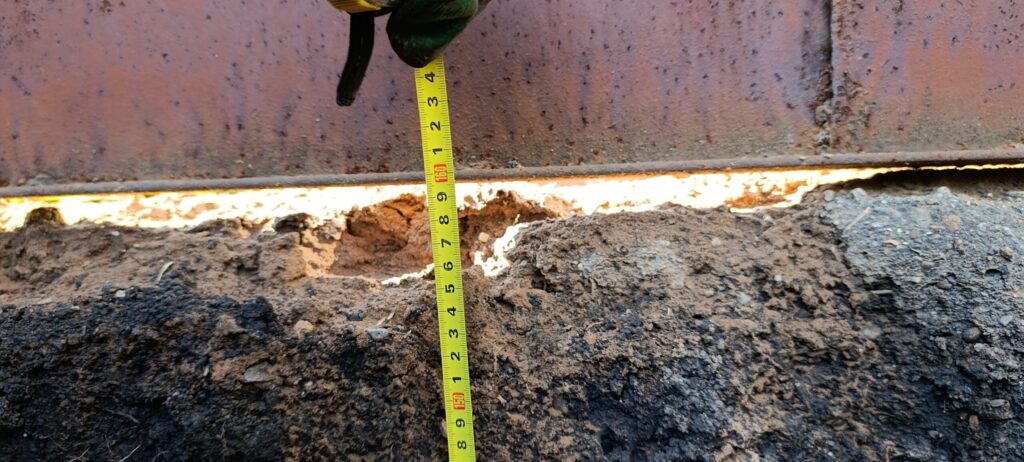

Поскольку уровень грунта вокруг котлована непостоянный, в качестве ориентира я использую нижний край внешнего забора. Кроме этого я не стал сильно заглублять станцию: её горловина должна остаться чуть выше нижнего края забора, иначе во время дождя станцию может затопить потоками воды.

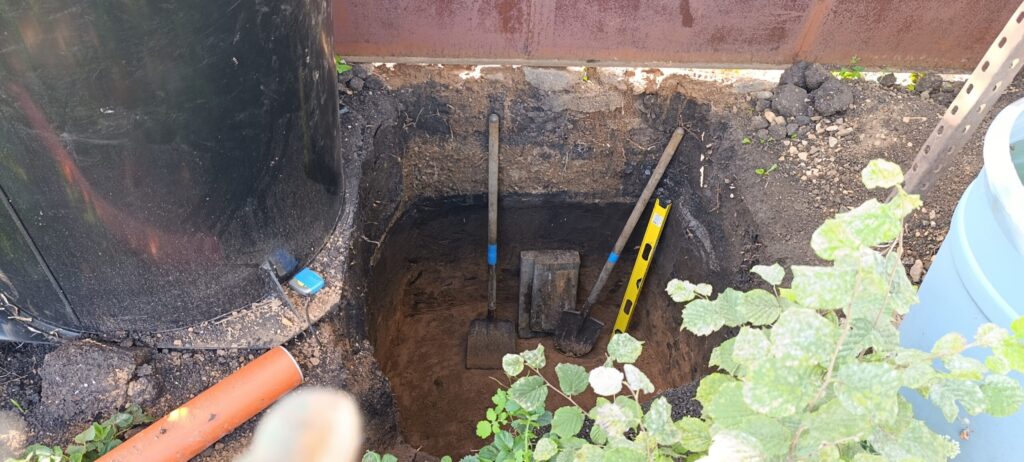

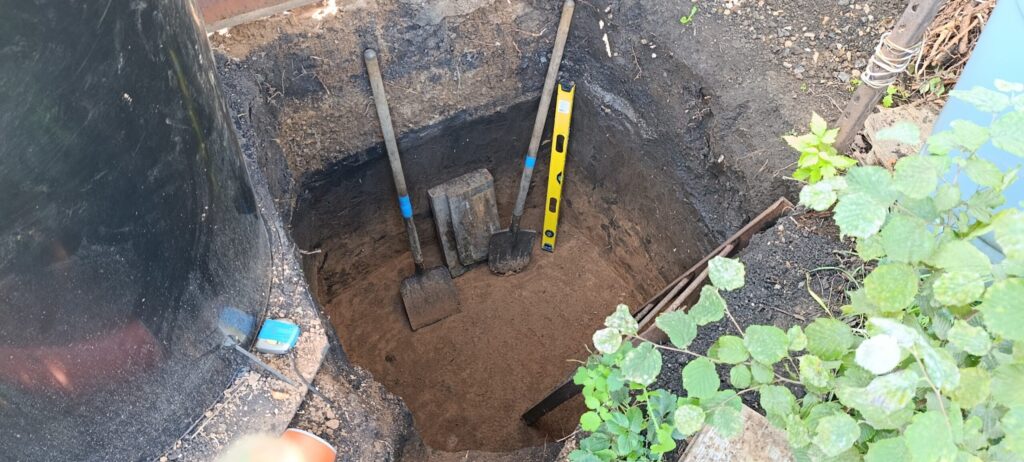

За 13 дней мне удаётся полностью выкопать котлован и выровнять дно.

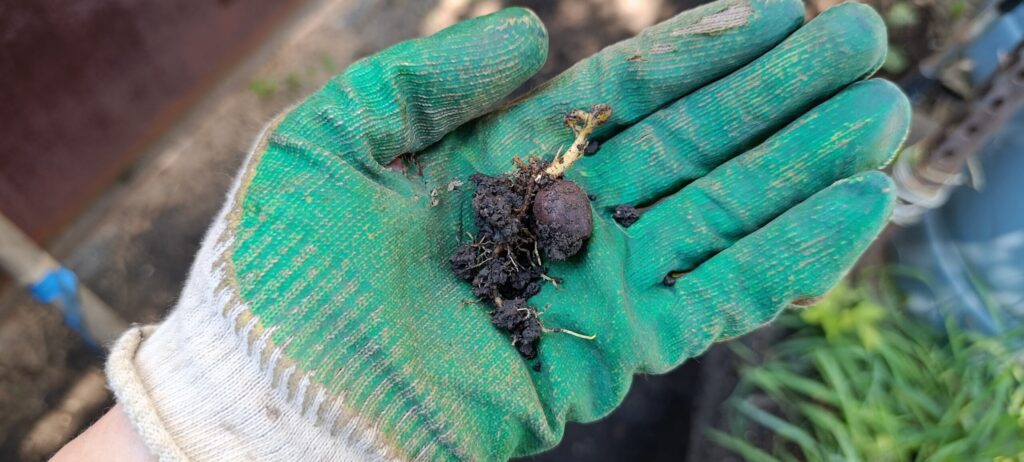

В процессе раскопки верхнего слоя почвы я нашёл проросший орех, который решил посадить. Про орешник я создал отдельную страницу в справочнике, который будет постепенно наполняться.

Подготовка песчаной подушки

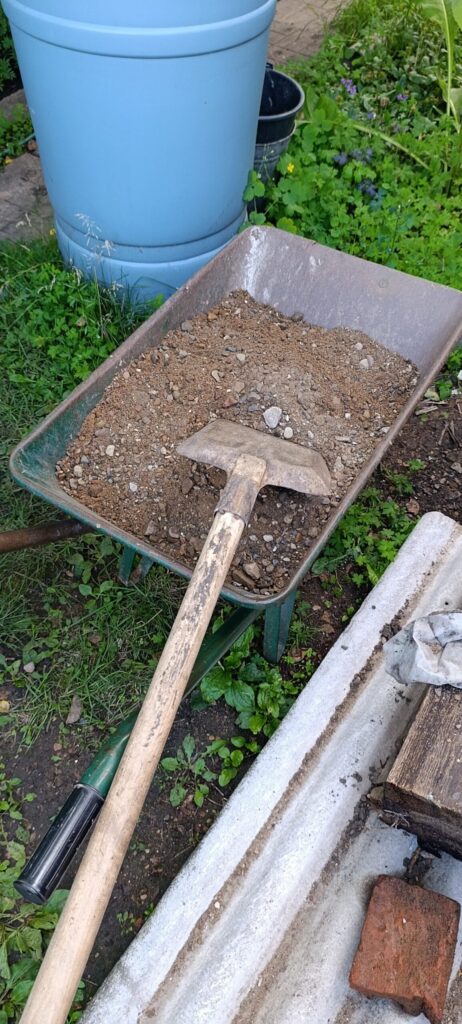

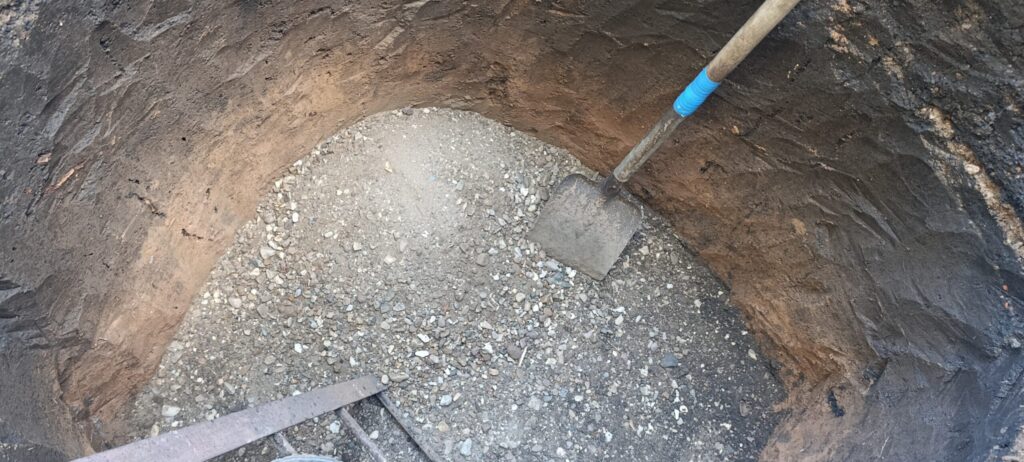

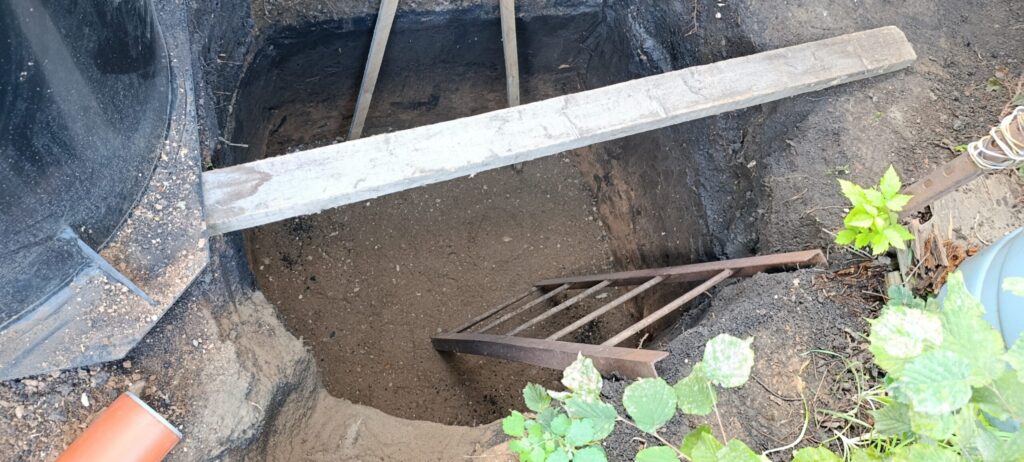

Следующим этапом я подготавливаю песчаную подушку под станцию. Я точно уже не помню, сколько садовых тачек песка тогда перетаскал.



Размещение станции в котловане
Самая сложная задача — аккуратно опустить станцию на дно котлована.

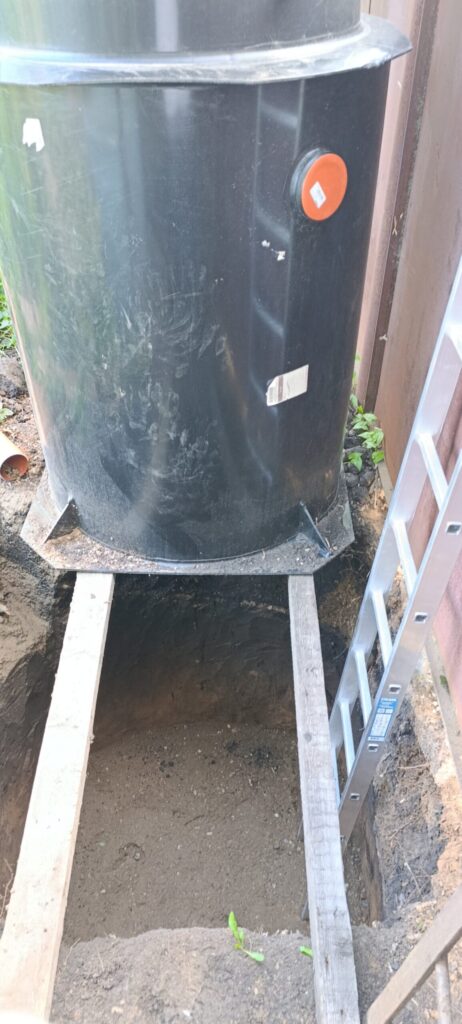

Первым делом размещаю станцию над котлованом. Для этих целей использую первые попавшиеся доски.

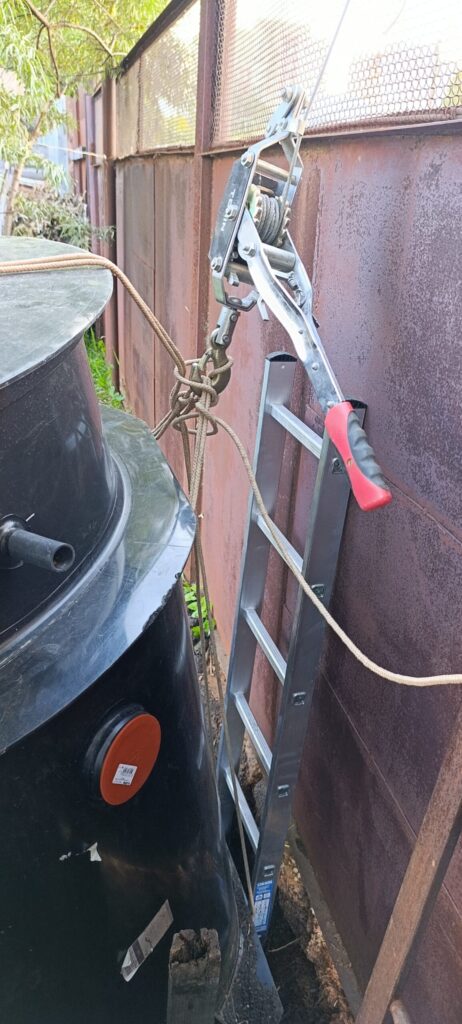

После этого привязываю станцию к ручной тросовой лебёдке. Я использую алюминиевую лестницу, чтобы при опускании станции не обрушить стенку котлована.

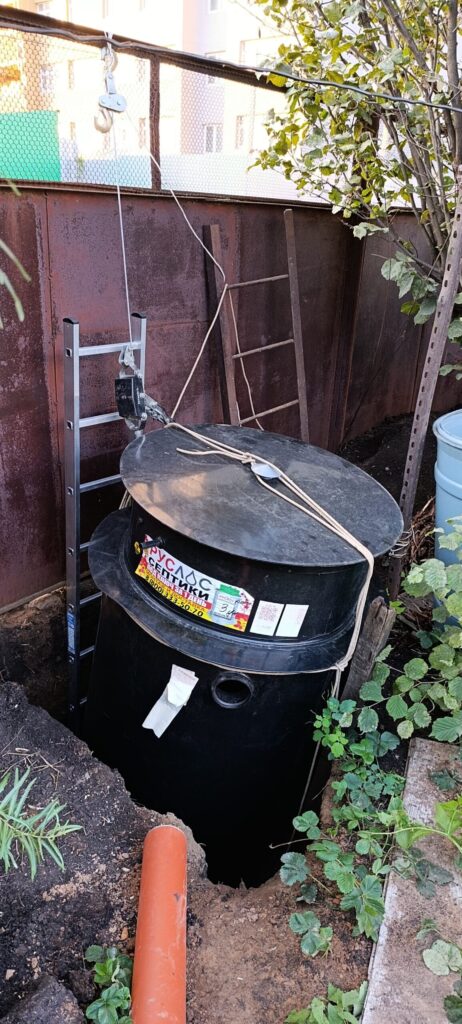

Трос ручной лебёдки цепляю за забор, подтягиваю лебёдку, убираю доски и тихонько опускаю станцию на дно котлована.

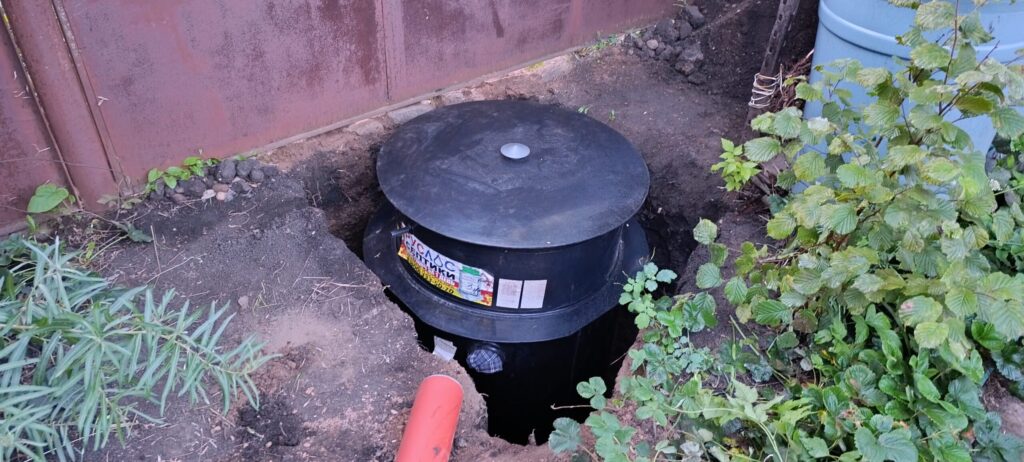

В самом конце регулирую положение станции внутри котлована.

Обратная засыпка

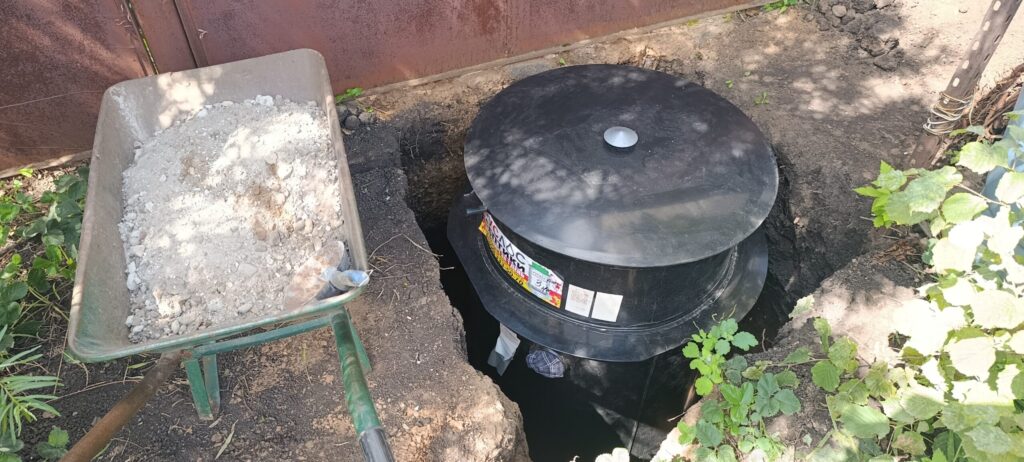

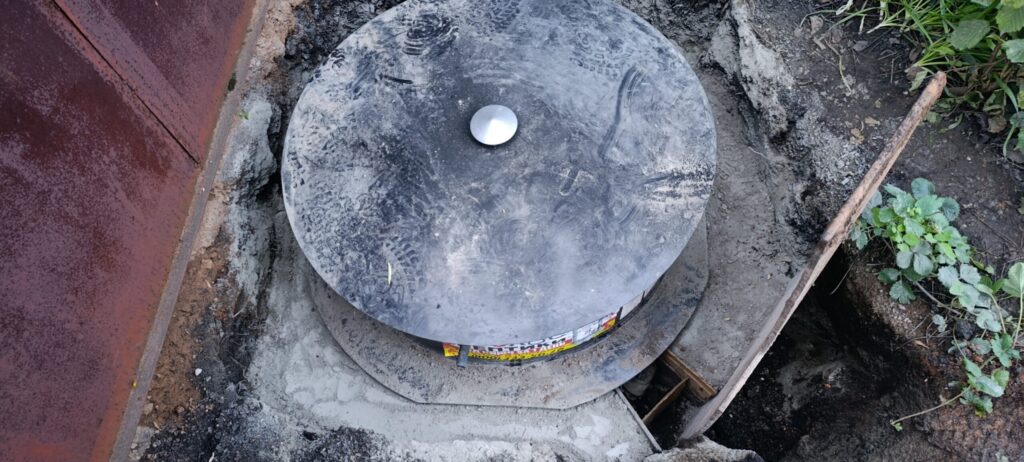

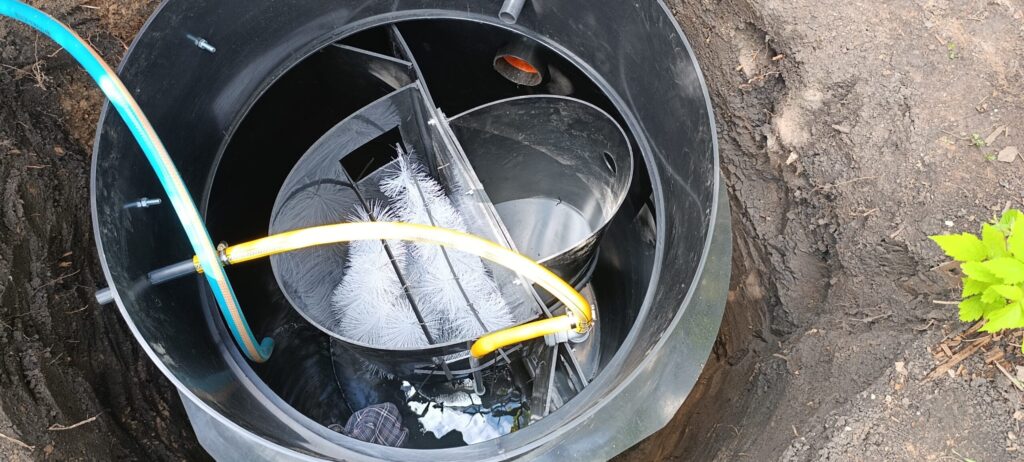

Согласно инструкции обратную засыпку необходимо производить смесью песка и цемента в пропорции 5:1 на 350 мм ниже уровня грунта (нулевой отметки). Во время выполнения обратной засыпки котлована необходимо постепенно заполнять станцию водой. Уровень воды должен превышать текущий уровень засыпки на 200 — 300 мм.

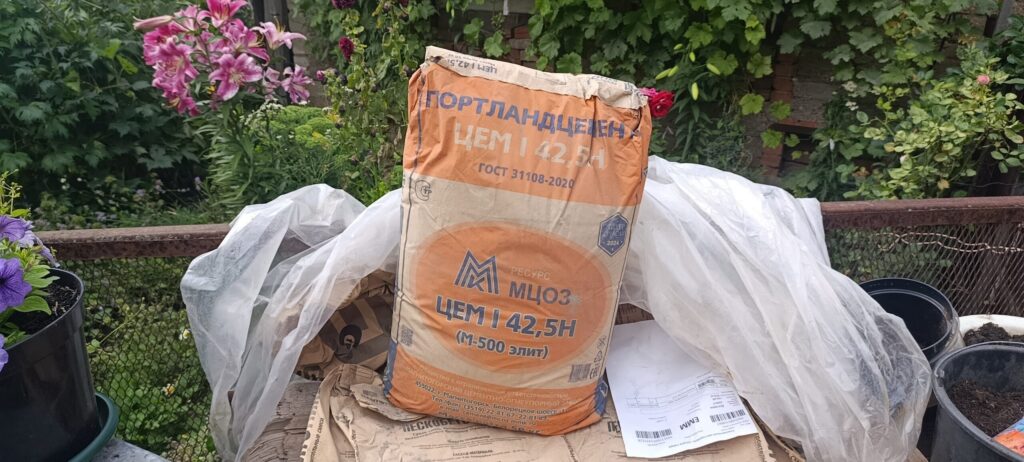

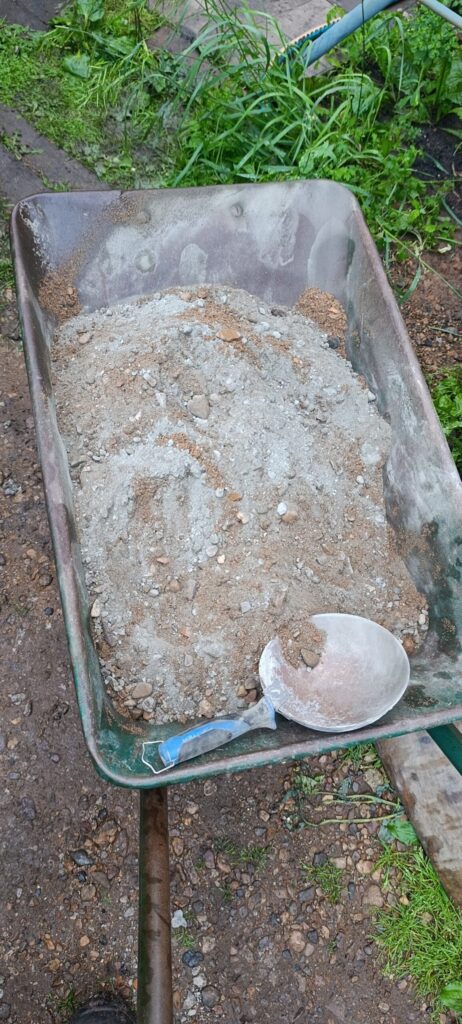

Смешиваю песок с цементом в пропорции 5:1. Цемента у меня только один мешок. Когда цемент заканчивается, то разбавляю пескобетон М300 2-3 вёдрами песка.



Во время обратной засыпки я закрываю станцию крышкой, чтобы цементная пыль не попадала внутрь станции.

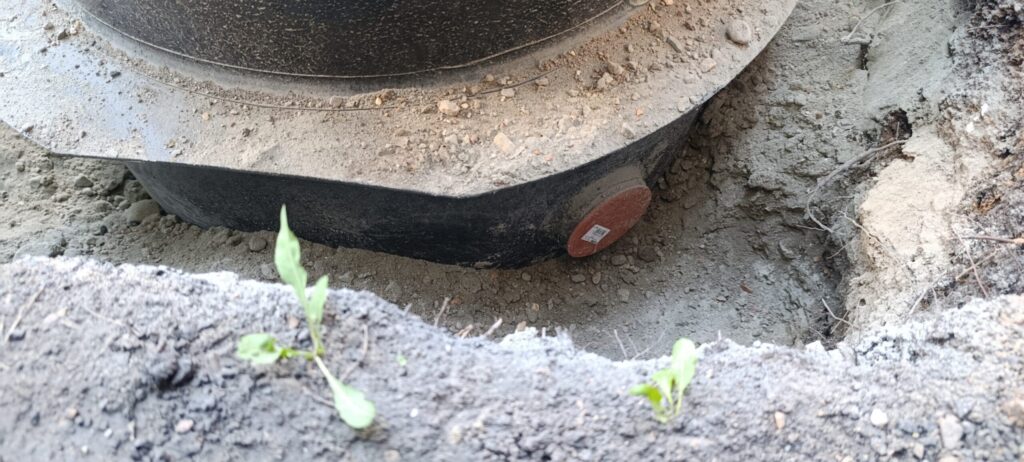

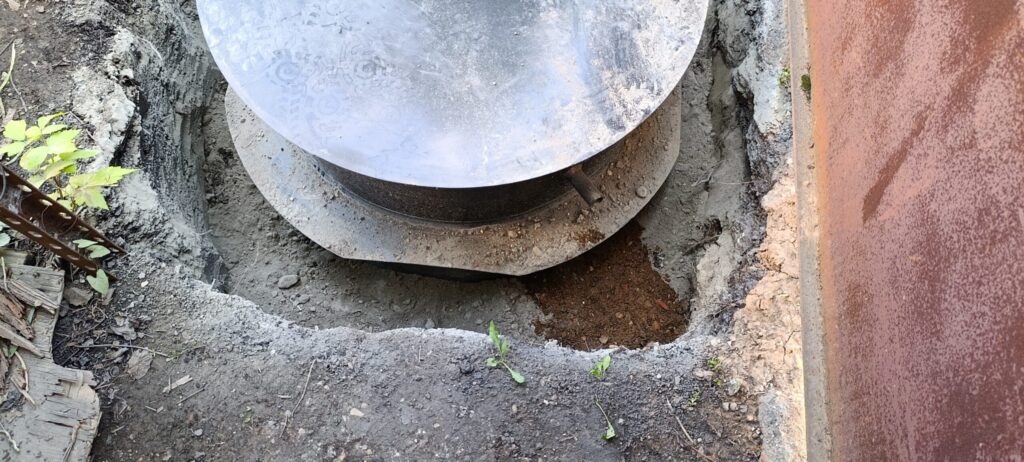

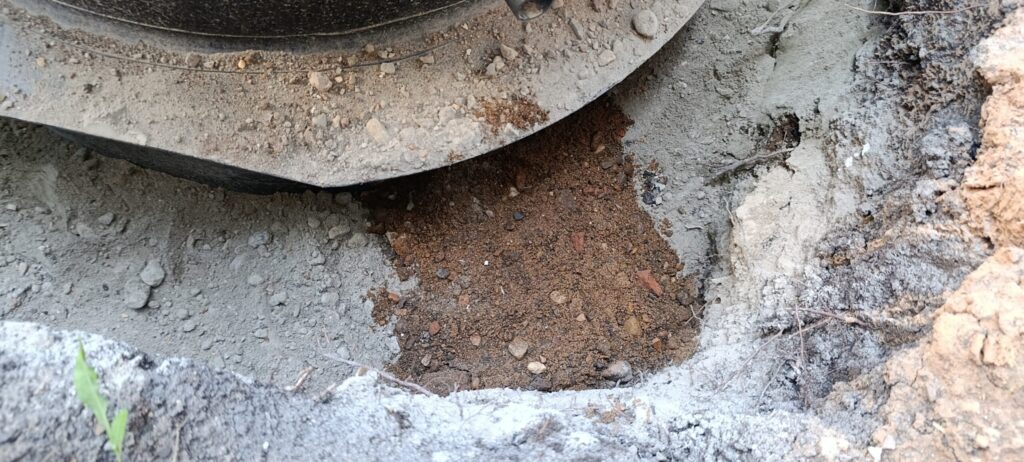

Там, где установлена заглушка, обратную засыпку осуществляю просто песком без цемента. Это на тот случай, если в будущем необходимо будет выкопать дренажный колодец и подключить к нему станцию.

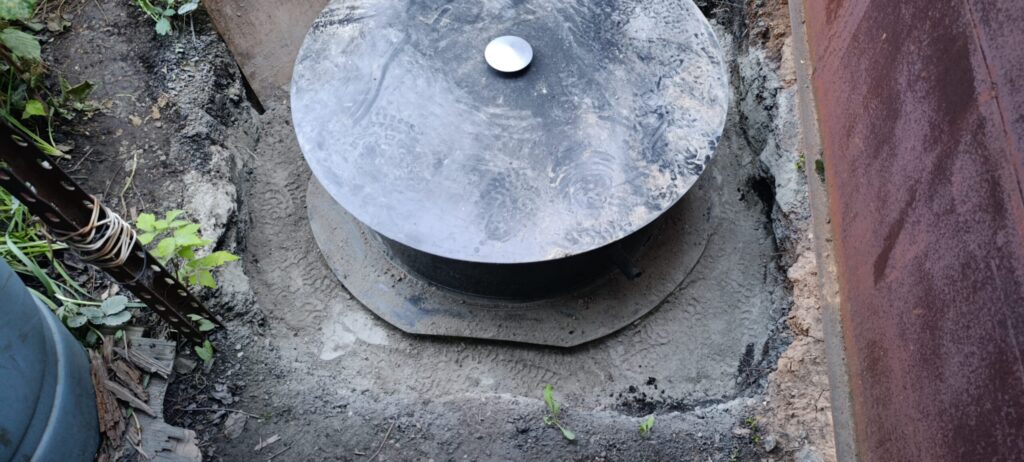

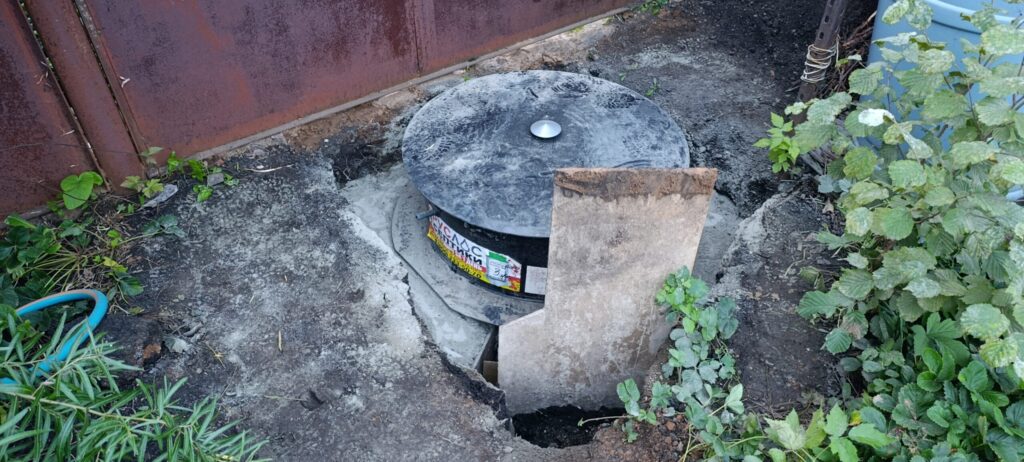

На этом самостоятельная установка станции биологической очистки завершена. Важно отметить, что обратная засыпка завершена только в части цементно-песчаной смеси. Необходимо будет ещё утеплить станцию, подключить к канализации и произвести обратную засыпку грунтом. В следующих постах расскажу об этом, не пропустите!
